污水過江管道鋼管沉管施工辦法
發布日期:2024-02-04 人氣:21765 欄目:沉管施工
江蘇瀚明建設工程有限公司
沉管施工團隊期待與您的合作
一、施工準備及測量放樣工程開工前,進行以下的測設工作:測設管道坡度、管道中間線/開挖溝槽邊線及附屬構筑物的位置。
二、鋼管管溝土方開挖及運輸
(一)、根據土質、地下水位、地下及地上構筑物以及施工環境等情況。溝槽的開挖采用機械、人員相結合的形式進行,挖掘機械采用挖泥船,運輸土方利用自卸汽車配合。
(二)、為加快工程進度,溝槽開挖及其它土方工程都以挖泥船施工為主,挖到距設計標高 20-750px 后由人工檢平,避免超挖、擾動土基。需轉運的土方采用自卸汽車運土。
(三)、基坑開挖時,盡量考慮土方平衡,以盡量減少土方外運的數量,土方平衡以詳細的基坑斷面平衡計算來實現,多余的棄土采取隨挖隨運走,以減少占用場地影響施工和交通。
(四)、基坑開挖分層、分段依次進行,層層下挖。
(五)、開挖溝槽的余泥應拋在與河流相交溝槽斷面的下游。回填后,多余的土不得堆積在河道內。
(六)、溝槽挖好后,應測量槽底高程和溝槽橫斷面,水下開挖溝槽的允許偏差應符合規定
三、墊層基礎
(一)、粗砂碎石墊層按基礎的結構尺寸,測量放樣出墊層面標高,每 4-5 米設置高程 控制樁。按墊層面標高掛線,人工攤鋪墊層混合料,檢平墊層面,人 工夯實或用打夯機夯壓密實。粗砂碎石墊層需分層夯實,每層 375px, 密實度符合規范要求。
(二)、拋填角石基礎 過河管管頂以上 750px 到河床然低面及管底以下 750px 到 2500px 處 采用拋填角石處理,具體施工方法參見頂管施工方法及技術措施部分 的軟基處理施工。
四、管道安裝
(一)、墊層基礎完成施工后,即可開始管道的安裝,復測基礎 面標高符合設計規范要求后,在墊層基礎面上測量放樣,測放出檢查 井的中間點及管道中線,根據檢查井中間點及管道中線掛設管道邊 線,利用邊線來控制管道的走向和高程。
(二)、管道的制作成型與開挖溝槽同時進行或提前制作與組裝。 組裝的鋼管逐段進行水壓試驗,合格后方可進行管段防腐處理。

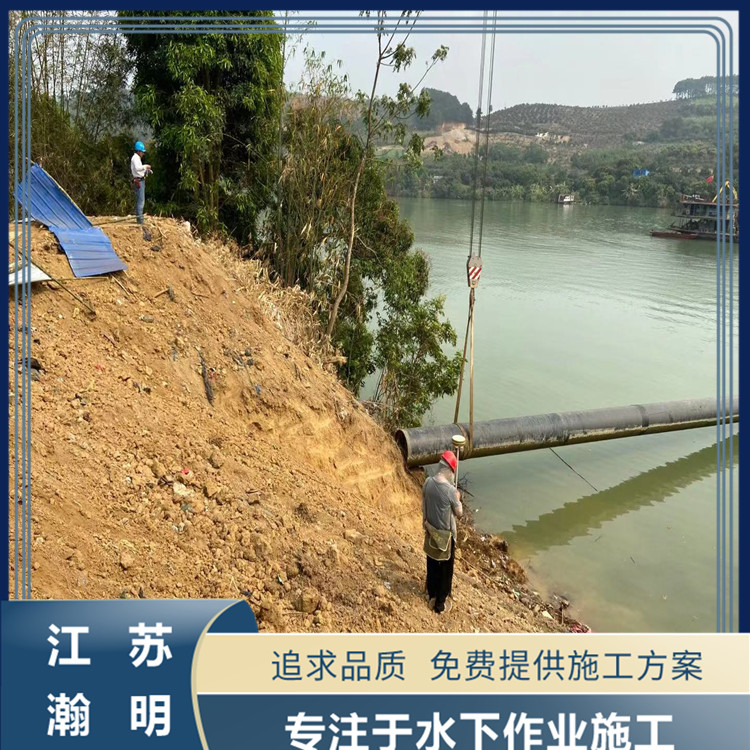

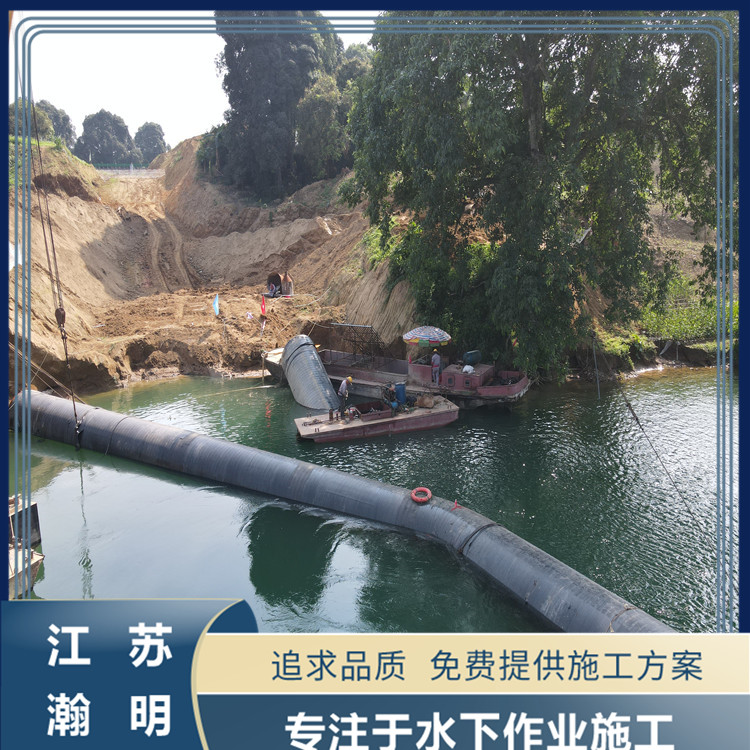

(三)、管道采用整體浮運,下水前管道兩端管口采用堵板封堵, 并在堵板上設置進水管、排氣管和閥門。管在水中采用浮運時,應保 護外防腐層不受損壞,當外防腐層局部損壞時應及時修補。按設計圖 紙要求,采用預制管構件,按設計管道尺寸、質量要求,驗收預制管 (鋼管的管道防腐處理在加工廠完成,驗收合格后再運到現場安裝, 焊接部位的防腐處理則在現場焊接完成后同步完成)。預制管機械運輸?shù)浆F(xiàn)場基坑旁邊,人工配合管道就位、安裝。
(四)、管下沉?xí)r應注意事項: 1、測量定位準確,并在下沉中經常校測; 2、管道充水時同時排氣; 3、下沉速度不得過快; 4、兩端起重設備在吊裝時應保持管道水平,并同步沉放于槽底就位,將管道穩固后,再撤走起重設備。
(五)、下管以后,對線校正。檢查管底與溝底接觸的均勻程度和緊密性,管下如有沖刷,應采用砂或礫石填鋪。
(六)、管道穩定后,再復核一次流水高程,并檢查接口情況,發現問題及時采取措施處理。
五、砌井 倒虹鋼管檢查井砌筑參照明開挖管段檢查井施工部分。
六、管道試壓
(一)、試壓前必須先回填部分胸膛土后壓管,防止管道彎形弓 起。
(二)、管段兩端均封以試壓堵板,由自來水管引水向試壓管道通 水,用試壓泵進行加壓。 (三)、管道注滿水后,保持 0.2~0.3Mpa 水壓比較浸泡,浸泡不 少于 48h,管道試壓時,要逐步平穩升壓,每次升壓 0.2~0.5Mpa,檢查 所有接口,封板,排氣閥等然后繼續升壓到設計規定的試驗壓力。
(四)、水壓試驗前必須先進行自試,水壓試驗時,要進行統一指 揮,明確分工,對封板,各個接口等派專人負責檢查監視,明確規定發 現問題的聯絡信號。
(五)、試壓時管端、支撐等部位均不得站人,發現問題檢查時要 在停止升壓的情況下進行。 (六)、工程的施工及竣工驗收均按 GB50268-97<<給排水管道工 程施工及驗收規范>>要求進行。
七、回填
(一)、閉水試驗通過后即進行回填,為保證回填的密實度,管 道兩側同時回填,回填時兩側高差不超過 1250px。
(二)、回填時,應投拋砂礫石將管道固定后,再均勻回填溝槽。 水下部位的溝槽應連續回填滿槽,水上部位應分層回填夯實。
江蘇瀚明建設工程有限公司
沉管施工團隊期待與您的合作
服務熱線139-1464-9988
- 2023-10-21水下管道直埋敷設工程---技術咨詢
- 2023-10-18過河段管道水下安裝--水下沉管
- 2023-10-17過河水下管道安裝--水下作業
- 2023-10-16管道安裝水下施工---沉管施工方案
- 2023-10-08水下管道連接安裝--水里安裝管道
- 2023-10-06管道安裝水下施工
- 2023-09-28過河管道沉管施工
- 2023-09-26水下安裝排污管道--開槽鋪設水下管道
- 2023-09-25輸水管道水安裝---河里管道水下鋪設公司
- 2023-09-23取水頭水下混凝土施工 ---江里管道安裝
- 2020-08-25沉管施工具體是怎么操作的
- 2021-11-04海底鋪設管道-提供潛水服務
- 2021-11-04水下取水頭安裝-我們解決你問題
- 2021-11-04排海管道水下安裝-提供潛水服務
- 2020-11-06過河水下管道安裝的方法
- 2020-11-06污水管道沉管施工
- 2020-10-08沉管安裝的經過
- 2020-10-20水下取水頭安裝的施工
- 2021-08-02水下堵漏敢于競爭
- 2020-08-25水下管道安裝
